群众期盼的事干得怎样?2023鄂州鄂城十件实事第二期通报来了!

信息来源:鄂城区人民政府办公室 日期:2023-05-30
  根据区委、区政府部署,鄂城区政府办公室会同相关部门对2023年十大民生实事推进情况进行了督查,现将截至4月份的进展情况通报如下:
  一、推进城市更新工程
  具体任务:继续推进老旧小区改造,全面开展42个小区、175栋房屋、5058户改造任务;推进既有住宅加装电梯工作,主城区电梯加装确保完成100部;推动“三项革命”,完成“楼道革命”1055栋、“管线革命”2.3万米、“楼顶革命”380栋,打造4个城市社区和6个集镇示范点,提升城镇功能品质。推进主城区金十字片区改造工程,完成吴都古肆建筑和街区提升、南浦路商业街整体改造和古楼历史片区建筑、道路修缮工作,融入新业态,发展商文旅新经济。全面实施花湖和樊口城市更新项目。(牵头单位:区住建局、区城管局;责任单位:区发改经信局、区财政局、区文创中心,各镇人民政府、街道办事处)
  进展情况:1.老旧小区改造。33个老旧小区已开工建设,4月份新增4个小区。9个小区已完成设计。
  2.加装电梯。106个单元已签订协议,84个单元已完成设计方案公示,76个单元已完成施工图设计,71个单元已动工建设,6个单元已完成施工。
  3.金十字片区改造。58栋楼(其中南浦路片区25栋,古楼街片区6栋,武昌大道7栋,吴都古肆片区20栋)的临街外立面改造已经开工,部分已完成墙面作业转入铝板造型及店招安装。南浦路、吴都古肆强弱电改造正在进行各部门对接工作。
  4.樊口长江智汇园。青天湖科创人才社区、武汉港、现代物流产业园一期及周边市政配套设施等项目建设正在有序推进。花湖城市更新项目已建设完成40%。

  二、推进路网畅通工程
  具体任务:推动吴楚大道鄂城段全面提档升级,加快推进滨江科技新区“五横三纵三环”路网建设,完成泽杜路提档升级,新改建农村公路至少15公里,提升三山路、汀花线、天井畈等农村公路20公里以上,新建长港三线桥,巩固危桥改造成果。规划建设市第二中学过街人行天桥,协调主城区安全岛加装遮阳设施,在泽林中学等人流密集出入口安装减速设施和交通安全提醒标识。协调优化长港、碧石、汀祖等乡镇农村公交线路、站点设置,提升城乡交通一体化水平。(牵头单位:区住建局;责任单位:区自然资源和规划分局、区教育局、区城投公司,樊口街办、各镇人民政府)
  进展情况:1.吴楚大道鄂城段。正在进行绿化移植及双港大桥至旭光大道出城方向道路封闭施工,已完成四海大道-宏泰大道段辅道围挡施工,正在启动地基处理。
  长江智汇园及周边市政配套设施,北外环东段已完成薛家沟中桥桥面湿接缝浇,南方北路已完成污水管主管道吊装,旭光北路延伸线已完成部分软土层换填工作,已完成东侧160米污水管安装,已完成水泥搅拌桩1369根(累计完成19541根),兴业一路延伸线已完成3个预制箱梁浇筑混凝土和4个箱梁张拉、压浆的施工。
  叶杜路正在进行道路地基处理、污水顶管工作井冠梁及施工便道的施工。青天湖北路,正在进行四海大道至叶杜路段道口、铺装及绿化施工,正在进行叶杜路至吴楚大道段顶管工作井施工及地基处理(水泥搅拌桩)的检测工作。
  泽杜路提档升级路面扩宽工程基本完成,破损路面已基本修复完成,已摊铺沥青面层约8公里,绿化照明及安防工程等附属设施基本完成,共计完成进度90%。
  旭光大道改造,施工图及内部审核程序已完成,1-12区生态停车场已完成施工,旭光北路路灯已完成施工,导行方案已完成备案工作,管道修复已完成90%。
  创业大道改造,施工图设计已完成,吴楚大道至西外环段已完成清表工作,左幅吴楚大道至滨港路段围挡搭设已完成,已完成全幅管道修复,已拆除1100m人行道、左幅1000m路沿石,已进行1000㎡病害处理破除、500m通信管群排管、500㎡路面病害处理。
  滨港路,施工图设计已完成,已完成道路左幅1500m混凝土板面破除、废渣外运,已完成道路左幅3000m人行道破除及渣土运输,已完成左幅1000m路面板修复及拉毛处理,已完成管道修复、高压旋喷桩1900根、左幅1480m路基换填、新建雨水管道84m、1000m人行道施工及1200m路灯基础、电缆管沟的施工。
  2.新改建农村公路,已新建农村公路11.427公里(其中:杜山镇0.988公里、樊口街道0.558公里、花湖镇2.65公里、汀祖镇2.594公里、西山街道1.923公里、泽林镇1.779公里、长港镇0.935公里)。
  农村公路提档升级工程13.162公里(其中:杜山镇1.727公里、花湖镇5.018公里、汀祖镇2.326公里、泽林镇3.731公里、长港镇0.36公里)。三山线农村公路改建工程目前正在协调用地手续。汀花线目前由原来的双向两车道三级公路改为双向六车道一级公路(S348)工程,已与设计院对接,正在进行勘测设计。长港镇夏沟村天井畈已经完成改造(约1.320公里)。
  3.三线桥危桥已改造完工。

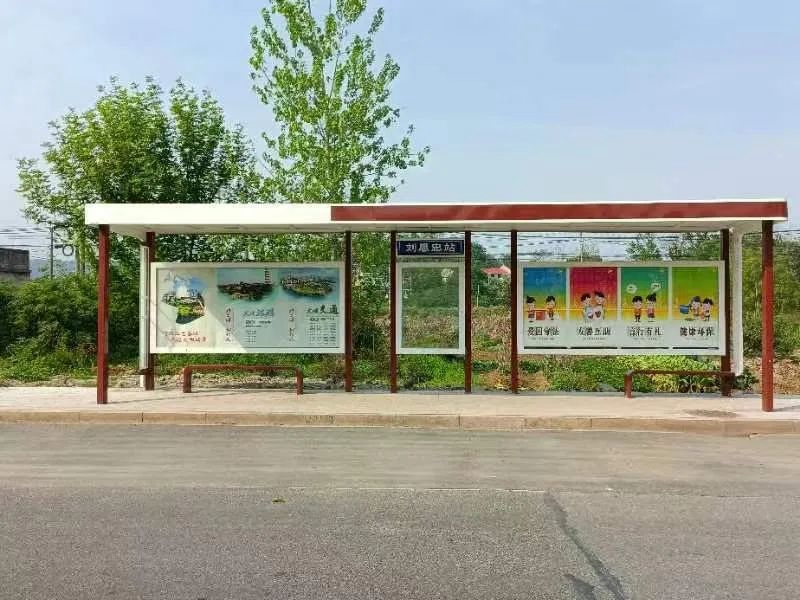

  4.长港镇公交客运站完成初步选址。市11路公交车延伸至碧石渡镇卢湾村,碧石渡镇已建成港湾式候车亭10个。汀祖镇已建成港湾式候车亭4个,预计5月份完成验收。
新建港湾式候车亭

  三、实施卫生提升工程
  具体任务:依托区公共卫生临床中心(疾病预防控制中心),融合泽林镇卫生院,与市中心医院合作共建鄂城区人民医院。建成并办好樊口街道社区卫生服务中心,推动6个乡镇的村级卫生室提档升级,新建1家心脑血管防治站,新增婴幼儿托位450个。(牵头单位:区卫健局;责任单位:区财政局,各镇人民政府、街道办事处)
  进展情况:4月29日鄂城区人民医院正式揭牌,5月4日与鄂州市中心医院完成托管交接工作。
  樊口社区卫生服务中心主体建设已完成,办公家具及电脑等设备已安装,正在进行其它设施设备的招标采购。
  已出台《村卫生室三年行动实施方案》,已完成3家村卫生室的改扩建的设计和图纸的审定。
  花湖卫生院心脑血管防治站正在进行规划设计。
  3家托育机构完成备案,新增托位165个。

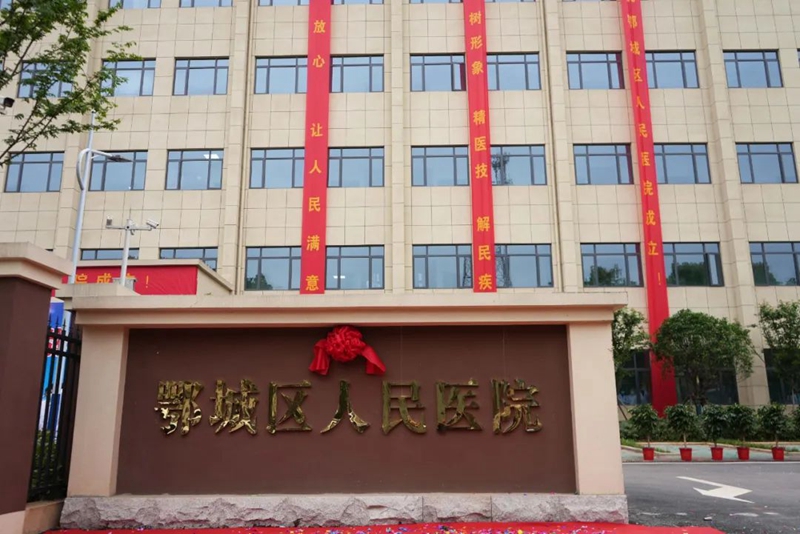

鄂城区人民医院正式揭牌

  四、推进办证攻坚工程
  具体任务:继续改革攻坚解决不动产登记历史遗留问题,系统推进“问题楼宇”办证工作,实现不动产登记证依规应办尽办。攻坚盘活海博、莲花中央广场、意邦和飞鹅建材一号楼等闲置楼盘资源。(牵头单位:区自然资源和规划分局;责任单位:区住建局、区税务局、区消防救援大队,各街道办事处)
  进展情况:4月份,共3个小区933户办理了首次登记。转移登记到户工作正在有序推进。海博正在有效推进。莲花中央广场、意邦、飞鹅建材一号等项目正在攻坚推进中。

  五、实施康养服务工程
  具体任务:打造“幸福食堂+”为特色的养老康养服务品牌。完成区养老服务中心建设,新增床位234个。开展居家适老化改造,为分散供养特困人员、低保户和建档立卡脱贫人口中的高龄、失能、残疾人改造居家环境,确保改造达到260户。(牵头单位:区民政局;责任单位:区财政局、区乡村振兴局、区残联,各镇人民政府、街道办事处)
  进展情况:做好“幸福食堂+”,正在依托全区幸福食堂为老年人开展助餐、助医、助浴、助洁、助急等服务。

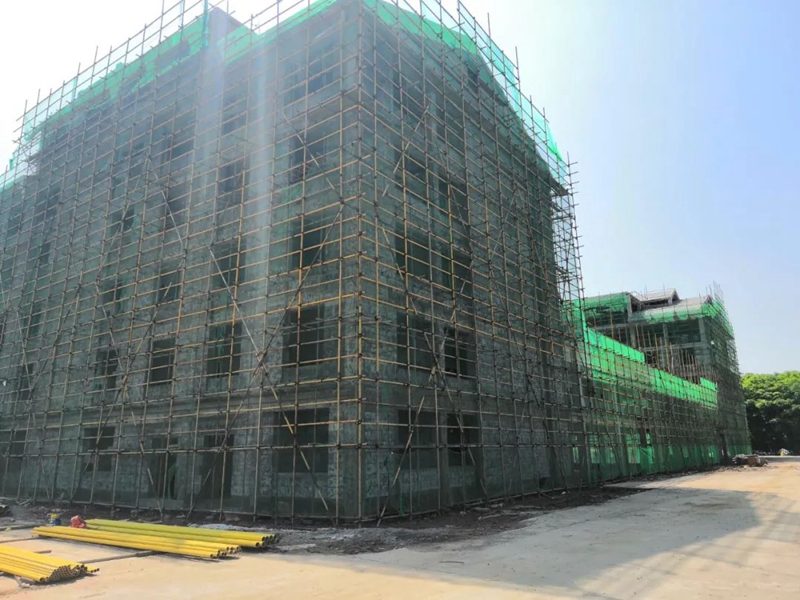

  区养老服务中心主体建筑已封顶,目前正在进行外墙施工,已完成工程量70%。
  居家适老化改造已完成招投标工作,正在入户开展施工设计。
鄂城区养老服务中心外墙施工中

  六、实施教育提升工程
  具体任务:推动市第二幼儿园改扩建、西山街道城南幼儿园装修投用,推动东城小学校改园、菜园头小学教学楼拆除重建、花湖实验学校二期及附属幼儿园建设,完成泽林中学、汀祖中学综合楼新建和樊口中学搬迁,提升泽林高中、秋林高中办学教学条件。实施学生用眼环境改善计划,完成第二批共计360间教室3960盏护眼灯升级改造。办好至少10个中小学人工智能教育发展试点。(牵头单位:区教育局;责任单位:区财政局,各镇人民政府、街道办事处)
  进展情况:市第二幼儿园改扩建正在进行施工图设计文件审查等前期工作。西山街道城南幼儿园室外场地硬化、绿化及相关配套设施已经完成80%。
  东城小学校改园项目已完成初步设计效果图的编制。菜园头小学教学楼拆除重建工程正在进行项目规划设计审查工作。
  花湖实验学校二期及附属幼儿园已完成桩基施工和养护,正在进行静载试压和桩基质量检测。
  汀祖中学综合楼新建工程已完成5层框架及砌体建设。
  樊口中学搬迁工作已完成国有资产转让协议签订。
  泽林中学综合楼新建工程正在进门窗安装及室内装修工作。
  泽林高中校园维修改造项目已完成挂网招标工作,预计5月中旬开标。正在积极协调争取项目资金。
  已拟定《鄂城区智慧教育三年建设行动方案(2023—2026)》,正在积极申报人工智能教育试点项目资金。

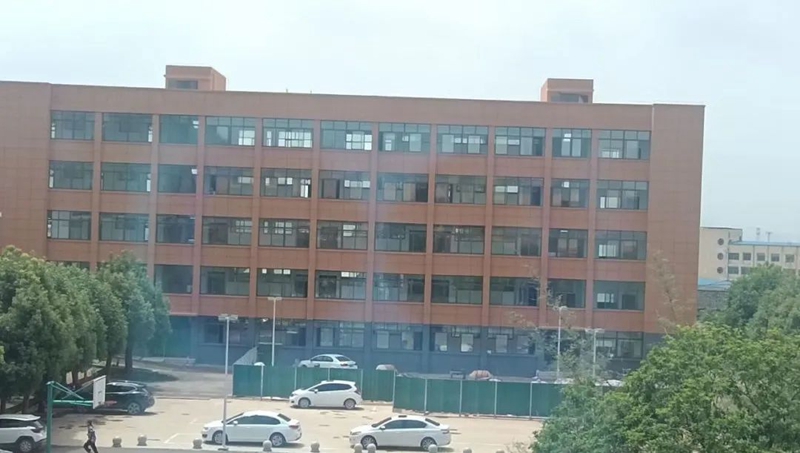

泽林中学新建综合楼正在进门窗安装及室内装修

  七、推进供水饮水工程
  具体任务:持续推进城区二次供水工程,完成20个小区增设二次供水设备及配套管网。巩固农村安全饮水工程,完成至少20个重点村湾自来水管网维修管护任务。实施农村水利设施补短板工程,提升排涝抗旱保障能力,完成3万亩农田水利沟渠疏浚、泵站维修改造、塘堰清淤、水系连通及抗旱设施建设任务。整险提升三山湖西大堤,保证运行安全。(牵头单位:区农业农村局;责任单位:区财政局,各镇人民政府、街道办事处)
  进展情况:已召开专题会议,布置20个老旧小区的二次供水改造项目任务。正在收集各街办摸排申报需要改造的小区名单,并协调市水务集团做好改造小区方案编制工作。已经确定3个老旧小区名单,正在编制实施方案。
  农村安全饮水工程已制定实施方案并完成项目资金申报,项目计划任务已分解到村。截至目前,各镇街饮水维修养护项目前期工作都已启动,其中汀祖镇、樊口街办、碧石渡镇(卢湾村、李家境村)、泽林(楼下村)项目已开工建设。
  各镇街清淤渠道39.2公里,塘堰16处,扩容水库1座;维修泵站14座,新建箱涵2处、泵站1座;完成8处抗旱排涝涵闸项目和2个村“三连”工程项目设计工作。
  投入52万元完成三山湖西大堤加固。

汀祖镇王寿村农村安全饮水养护

  八、推进城乡风貌提升工程
  具体任务:继续推进316、106国省干道沿线和高速路出口城乡融合发展项目,彻底改善沿线风貌。
  持续开展农村人居环境综合整治,建设干净整洁型村庄298个、整治提升型村庄93个、美丽示范型村庄57个,办好至少5个数字乡村建设试点。
  推进城乡口袋公园建设,改善城乡居民生活环境,完善主城区新建口袋公园配套设施,在凤凰、古楼、西山、樊口各建2—3个口袋公园,长港、杜山、泽林、碧石渡、汀祖、花湖等地至少各建2个口袋公园。
  进展情况:一标段G316国道沿线,路口高速下口两侧外立面提升已完成;碧石公园改造完成约65%;路口村委会改造工程两栋房屋装饰装修已完成;东港小学改造已完成,碧石三岔口改造前期审批手续已完成,准备开工。106国道沿线绿化改造提升已开工。共计完成进度85%。
  二标段路面扩宽工程基本完成,破损路面修复已基本完成,沥青面层已摊铺约8公里,绿化照明及安防工程等附属设施基本完成,共计完成进度90%。
  三标段新沟二队绿化工程基本完成,长港河展示中心内部装修完成约80%,乡村振兴学院基础施工完成50%,荷香园(含乡愁博物馆)正在进行内部装修,四线港整治提升河堤挡墙施工完成80%。共计完成进度65%。
  4月份以来,农村人居环境整治工作专班共开展了2次随机督查和2次问题整改“回头看”,检查共覆盖了61个行政村121个湾组,印发了2期《鄂城区中心城镇和农村人居环境“百日整治”提升行动工作通报》,通报生活垃圾乱堆乱放、白色垃圾未清理、黑臭水体等问题370余处,发布人居环境整治“红黑榜”2期。杜山镇先台村已经完成数字乡村建设任务,其他4个村正在建设中。
  古楼街道四眼井社区饮食宿舍小游园,已完成地面及以下部分施工,正在进行健身、休闲设备安装;花湖镇站前社区小广场、长港镇鄂咸桥下小游园、泽林镇友谊广场已基本完工;杜山镇“不忘初心”口袋公园已完成90%;碧石渡镇碧石公园已完成65%;汀祖镇球场路改造(含小广场)已完成地面附属物清除。

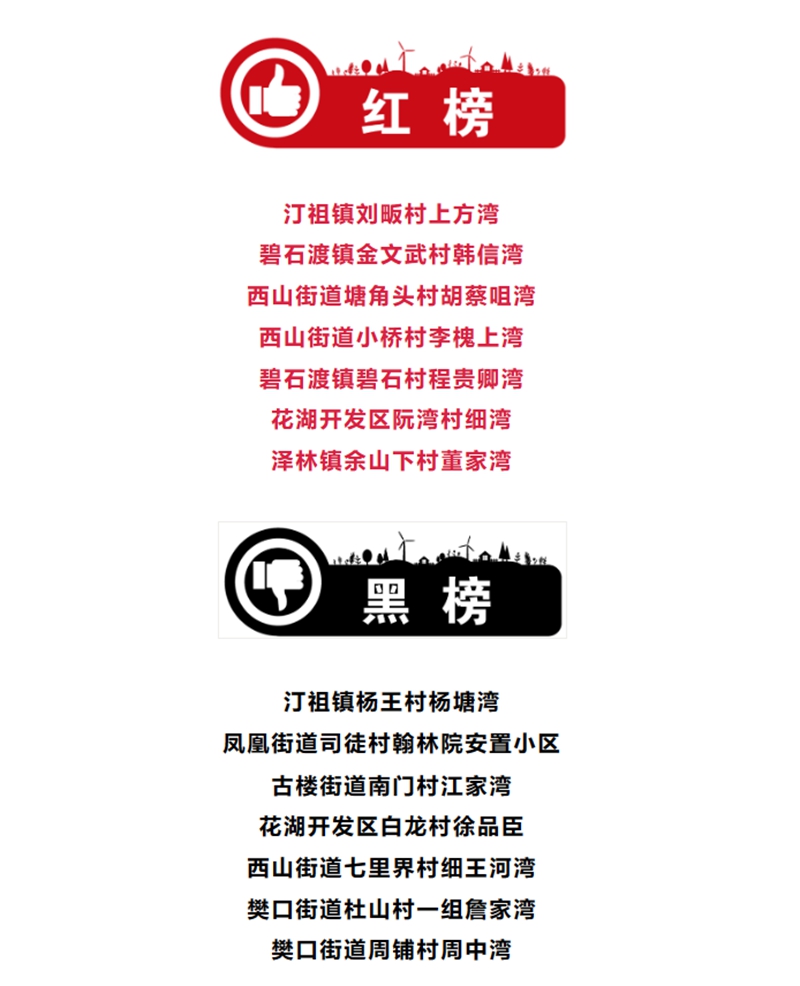

鄂城区人居环境整治“红黑榜”

国省干线一标段碧石公园改造工程

  九、实施公共文化惠民工程
  具体任务:继续举办武昌鱼文化旅游节、泽林旱龙舟文化旅游节、四峰山登山节、农垦文化节等文化惠民活动。升级改造公共图书馆、文化站、文化广场、百姓舞台等公共文化设施至少10处,在产业园区、城市社区区域新建融合图书阅读、艺术展览、文化沙龙等于一体的“城市书房”、“文旅驿站”至少10处。完善全民健身区、健身步道、社区多功能文体活动室等公共文体设施至少10处。至少创建2个3A级景区。(牵头单位:区文旅局;责任单位:区住建局,各镇人民政府、街道办事处)
  进展情况:正在按照时间节点有序筹备推动武昌鱼文化旅游节、泽林旱龙舟文化旅游节、四峰山登山节、农垦文化节等文化惠民活动。
  樊口街道(滨江科技新区)人才文化活动中心已基本完成改造;杜山镇旭东村、汀祖镇桂花村等5个百姓舞台改造已完成,花湖镇百龙、永华等3个文化广场已基本完成改造,凤凰街道澜湖社区、莲花山社区、古楼街道镜园社区等多功能文体活动室提档升级已完工,泽林文体中心提档升级工程、凤凰街道澜湖社区室外健身广场(万佳凯旋城沿湖路小广场)、碧石渡镇金文武村冯太湾健身中心等正在进行施工。
  长港镇、汀祖镇创建3A级景区,相关建设工作正在有序推进实施。
樊口街道(滨江新区人才文化活动中心)室内改造情况

  十、推进就业服务工程
  具体任务:优化公共就业服务,改造区级公共就业服务中心,新建花湖零工市场,升级改造汀祖、泽林零工市场,累计达到8家,新建西山街道火车站社区零工驿站,完善城市社区零工市场(驿站),城镇新增就业7000人以上。(牵头单位:区人社局;责任单位:各镇人民政府、街道办事处)
  进展情况:区级公共就业服务中心图纸设计方案已完成;花湖零工市场建设前期地址已选好,准备开始装修。截至4月底,全区城镇新增就业4244人。
花湖零工市场完成前期选址

  鄂州市鄂城区人民政府办公室
  2023年5月30日
